2025新型储能电站建设开发全流程知识汇总
2025-09-12
中国电源产业网

导语:进入2025年,新能源行业格局出现巨大变化。光伏产业在136号文落地后收益模式被彻底颠覆,新增项目全量进入市场化交易,不再“保量保价”,导致投资收益率普遍下滑,行业内卷加剧。光伏上下游产业链都比较惨淡,由于“抢装潮”提前完成整年装机任务,下半年,几乎没有集中式光伏电站的消息了,而与之形成鲜明对比的是储能赛道持续火热。
进入2025年,新能源行业格局出现巨大变化。光伏产业在136号文落地后收益模式被彻底颠覆,新增项目全量进入市场化交易,不再“保量保价”,导致投资收益率普遍下滑,行业内卷加剧。光伏上下游产业链都比较惨淡,由于“抢装潮”提前完成整年装机任务,下半年,几乎没有集中式光伏电站的消息了,而与之形成鲜明对比的是储能赛道持续火热。根据最新数据,全国新型储能累计投运规模已突破50GW,电网侧储能成为消纳新能源、调节电网的重要抓手,甚至出现“一芯难求”的局面。
光伏赛道收缩,储能异军突起。对于投资方、开发人员来说,对于新能源赛道,不应该只局限在光伏,因该也着眼全局,光储一体化,今天强哥就和大家分享一下电网侧储能电站建设开发的全流程
一、前期规划阶段:需求研判与选址调研
储能电站不同于传统电源项目,其建设逻辑核心在于“为谁服务、解决什么问题”。因此在立项伊始,需要重点完成:
1)明确建设目标,要了解当地的消纳情况,风光的装机情况
2)是用于削峰填谷,保障电网安全?还是辅助新能源消纳,提高绿电利用率?或是参与市场化交易,赚取峰谷差价?
3)确定规模与容量
根据当地负荷预测、新能源装机量、电价政策,推演储能所需容量与时长。例如:华东某100MW光伏基地配建50MW/100MWh储能,可保障85%机制电量的并网。
4)选址调研
土地性质是否符合建设要求(避免占用永久基本农田、生态红线);
是否靠近负荷中心或电源侧,降低输电损耗;
与电网接入点距离、接入电压等级(35kV、110kV、220kV)。
这一阶段的成果,决定了项目能否在审批环节顺利推进。
二、筹划准备阶段:可研、报批与融资
1)可研报告编制
从经济性、技术可行性、环境影响、市场需求四大维度进行测算。关键要点包括:度电成本、投资回收期、IRR预估。

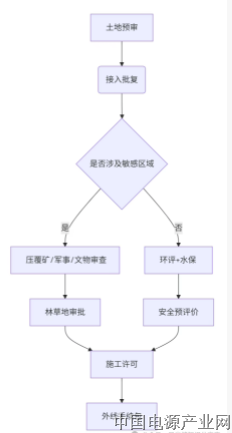

2)报批文件获取(核心手续清单,也就是大路条)
指标获取,项目是否已经纳入本省新型储能库,然后就是项目备案文件
接入系统批复(省电力公司):需提交接入系统方案,包含电气主接线图、潮流计算报告等。
审查周期:通常45-60个工作日(110或220接入,一般省市两级审查)

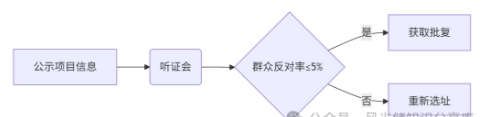

用地预审与选址意见书(自然资源局):土地性质需为建设用地或工矿用地;(上面这几个是最重要的,其他的都是小路条了)也就是储能项目建设用地批复文件。(不涉及林地、湿地、不涉草)
环评批复(生态环境局):需提供噪音、电磁辐射、液体泄漏防控措施;
安全预评价:依据《储能电站安全管理规范》;
水土保持审查(水务局)、地质灾害意见书(自然资源局)、林地审核(林草局)等专项批复;
外线手续:道路开挖、电缆穿越、河道施工、林木砍伐等。
此外还有人武部,文旅局,交通运输局等八大局文件(和集中式光伏的文件差不多)但是还多了职评,维稳批复(发改委)
→ 风险提示:
未同步办理外线手续,可能导致并网延误半年以上;
林地补偿费+植被恢复费在丘陵地区占前期费用的25%。

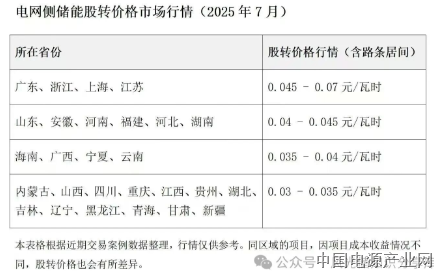

融资筹划与合作伙伴选择
融资方式包括银行贷款、融资租赁、绿债等。合作伙伴涵盖设备厂商、设计单位、EPC施工企业等,需履行招投标程序。
三、设计准备阶段:技术选型与施工图设计
1)电池技术选型
锂离子电池:主流,能量密度高,循环寿命长;
液流电池:安全性高,适合长时储能(≥4小时);
钠硫电池:高温运行,适合大规模集中应用。
需结合项目储能时长、效率需求、成本情况选择。
2)系统设计与控制策略
精准的充放电控制,实现电网削峰填谷;
配置电弧故障监测,满足消防要求;
设计冗余保护系统,确保热失控防护。
3)施工图设计
地勘、测绘、勘界,明确地质条件;
编制接入系统报告,通过评审;
各专业绘制施工图纸,形成总图蓝图。
这一阶段的重点是确保设计科学、合规可行、满足电网接入标准。
四、建设实施阶段:设备采购与施工管理
1)设备采购
电池集装箱、逆变器、升压仓、汇流箱、SVG、监控系统;
严控生产质量、交付周期;
签订技术协议,确保符合前期技术规范。
2)主体施工
储能区建设:基础浇筑、电池安装、箱变安装、电缆敷设;
生活区建设:中控室、消防系统、安防系统;
道路、围栏、接地系统建设。
3)施工管理
环保管理:粉尘、噪音控制;
能耗管理:施工设备节能;
安全管理:高温电池防护、消防通道预留。
五、验收阶段:测试与评估
外观检查:设备安装是否牢固,外观是否合格;
电气性能测试:电池充放电效率、逆变器转换率;
运行试验:模拟不同工况(高峰、低谷);
安全与环境评估:消防、噪声、电磁辐射均需符合标准。
只有通过严格验收,电站才具备正式投运条件。
六、运维阶段:日常管理与收益优化
1)日常巡检与维护
定期检查电池温度、电压,预防热失控;及时更换性能下降电芯。
2)充放电策略优化
峰谷套利:电价差≥0.3元/kWh时收益显著;
调频调峰:参与辅助服务市场,获取容量收益;
绿电消纳:配合新能源电站提升绿电利用率。
3)节能与环保
优化运行效率,减少损耗;
报废电池规范回收,降低环境风险。
七、核心难点与建议
报批环节复杂
涉及十多个部门,审批周期长。建议采取“三线并行”策略:土地+接入为主线,环评+安评+水保为辅线,军事/文物提前摸底。
成本与收益不确定
林地补偿费、设备成本波动可能导致成本激增;建议通过多元收益模式(调峰+调频+绿电直供+碳市场)摊薄投资风险。
技术选择影响寿命
不同电池体系寿命差异大,需结合项目收益周期选择。
写在最后:
2025年,光伏赛道“急刹车”,储能赛道“狂飙突进”。电网侧储能电站已成为能源投资新风口。但储能不同于单纯电源项目,其开发建设涉及报批、设计、施工、运维等多环节,难度极大。
只有全面理解全流程,科学规划选址,稳妥推进报批,精准选择技术路线,合理优化收益模式,才能在储能热潮中真正抓住机遇。
未来,随着调节性电源需求持续增加,储能电站不仅是电网安全的“压舱石”,更可能成为新能源产业下一个“万亿级市场”。
电友们,今年的储能赛道大家怎么看,上面还有哪些补充的,上面各省居间行情大家可以指正一下?欢迎留言区一起交流一下,您的发言,必会让留言更加精彩!欢迎设备方、EPC总包方,资方、劳务方、居间方、并网运维方,绿证交易双方,想出售光伏、储能电站的,还有想上光伏的业主们添加强哥微信Y348428一起交流。方便资源整合,对接项目。(来源:风光储知识分享库:强哥)
编辑:电源产业网
来源:
标签:
下一篇:6MWh集装箱储能是大势所趋?
相关信息
MORE >>-
6MWh集装箱储能是大势所趋?
通过盘点我们不难发现,依托产品优势头部的储能电池企业首先实现了在新一轮容量升级竞赛中的率先“抢跑”,然而参考5MWh到6MWh不到半年的迭代周期。如何守住“高地”并且持续领先,是现阶段优胜者们共同面对的难题。
-
大型储能商业模式分析
储能行业的发展由市场和政策两方面推动,主体由储能投资方和政策制定方决定。政策制定方考虑能源转型以及新型电力系统的建设,积极推动储能市场的发展,而储能投资方最关心的是储能的经济收益,目前我国大型储能的应用场景主要为风光配储、调频等辅助服务、独立共享储能、工商业储能。
-
国家电投大规模采购!450MWh户用储能+450MWh台区储能!
12月19日,国家电投物资装备分公司、电能易购科技有限公司2022年度储能设备电商化采购招标发布,其中包含户用储能6个标段,共计450MWh,台区储能6个标段,共计450MWh。
-
史上最全储能电池参数详解
随着电池成本的降低、电池能量密度、安全性和寿命的提升,储能将迎来更大规模的应用。
-
到底是什么原因正在影响废铅酸蓄电池行业?
近年来,汽车、电动自行车保有量和储能等领域对铅酸蓄电池的需求持续扩大,我国铅酸蓄电池报废量也随之迅速增加,但目前我国废铅酸蓄电池回收利用行业发展不规范,回收渠道较为混乱,非法或非正规企业众多,违法经营现象严重,产生的环境问题成为行业发展的阻碍。
-
上海航天八院811所:深耕氢能领域,助力氢能+5G
在全球首个“氢能+5G”智慧生态港——青岛港建设过程中,上海航天八院811所提供的60kW燃料电池系统,为港口轨道吊设备提供电力,用于清洁高效的开展集装箱吊装作业。
